Projet de raccordement du parc industriel de Bécancour
Le gouvernement du Québec entend investir au cours des prochaines années dans le développement de la filière batterie, une industrie qu’il considère comme prometteuse pour le Québec, qui aurait tout ce qu’il faut pour produire les batteries les plus propres d’Amérique du Nord.
La Société du parc industriel et portuaire de Bécancour (SPIPB) a demandé à Énergir de fournir une énergie aux entreprises qui s’installeront dans le parc industriel et portuaire de Bécancour dans le cadre du développement de la filière batterie. Ainsi, à la demande de la SPIPB, Énergir réalisera un prolongement de son réseau dans le but de desservir le parc industriel et portuaire de Bécancour.
Comme Énergir souhaite proposer des projets sobres en carbone, l’approche de la combinaison énergétique électricité/gaz a été privilégiée. Cela étant dit, certains procédés industriels ne peuvent être électrifiés et devront impérativement utiliser le gaz naturel, notamment la chauffe directe. Le projet de raccordement est donc pertinent et impératif pour la grande majorité des projets de la filiale de batteries électriques qui se concentreront dans le parc industriel de Bécancour. Énergir souhaite qu’une portion du gaz naturel consommé dans le cadre de ce développement soit en partie ou en totalité de source renouvelable, permettant ainsi une empreinte carbone grandement réduite ou même neutre.
Le projet en détail
Le projet de raccordement est situé dans la MRC de Bécancour. Il vise à construire et à mettre en exploitation un prolongement de réseau d’une longueur d’environ 10,2 km permettant de desservir de nouveaux secteurs dans le parc industriel et portuaire de Bécancour.

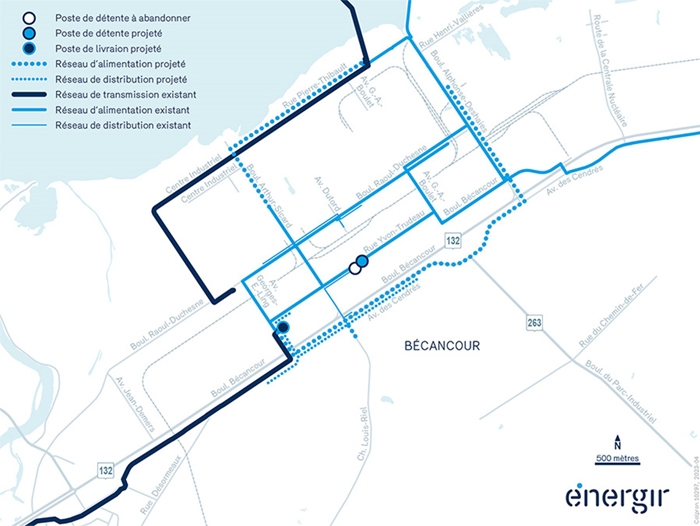

Corridor à l'étude pour le tracé du projet

Échéancier préliminaire
Activités | Échéance |
Études techniques | Février 2023 |
Préparation des plans et devis | Avril 2023 |
Obtention des autorisations | Mai 2023 |
Dépôt de la preuve et approbation à la Régie de l'énergie | Juin 2023 |
Construction | Décembre 2023 |
Mise en gaz | Décembre 2023 |
Questions et réponses
La mobilisation sur le chantier est prévue pour juillet 2023 et la construction devrait se poursuivre jusqu’en décembre 2023.
Énergir compte déployer tous les efforts nécessaires pour minimiser les impacts que ces travaux pourraient causer.
Le projet doit suivre les processus d’autorisation de la Régie de l’énergie du Québec et du ministère de l’Environnement, de la Lutte contre les changements climatiques, de la Faune et des Parcs (MELCCFP). De plus, il est nécessaire d’obtenir les permis de construction de la Ville de Bécancour et l’autorisation de la SPIPB.
Oui, nous avons suffisamment de GNR pour fournir les clients.
Notre priorité est de travailler avec les partenaires pour les aider à réduire leurs émissions, voire à décarboner leurs activités en déterminant, avec eux, la combinaison énergétique optimale sur le plan économique et environnemental, notamment en évaluant la possibilité de desserte en GNR.
Énergir est à pied d’œuvre pour encourager et développer la filière du GNR. Plusieurs projets sont en développement alors qu’Énergir vise à augmenter rapidement l’injection de GNR pour atteindre au moins 10 % de l’offre en 2030 à partir de nouvelles initiatives de commercialisation.
Oui. Lors de l’installation de la conduite, des entraves à la circulation seront requises à différents endroits. Si nécessaire, des ententes avec le ministère des Transports et/ou la municipalité seront établies et les citoyens seront informés à l’avance des entraves dans le but de minimiser l’impact de celles-ci sur leurs activités.
Contactez-nous pour toutes questions ou commentaires
Énergir s’engage à demeurer en communication avec le public et ses parties prenantes intéressées. Les questions et les commentaires peuvent en tout temps nous être communiqués. Nous nous assurerons d’un retour rapide.
